Centrale au sol - Champvert-Marcy

À Champvert, dans la Nièvre, Sireos accompagne Wpd dans la construction d'une centrale d’envergure associant production d’énergie renouvelable et maintien d’une activité agricole locale.
Non luctus et vulputate risus eros feugiat viverra risus turpis. Nascetur morbi erat cursus non.

Non luctus et vulputate risus eros feugiat viverra risus turpis. Nascetur morbi erat cursus non.

Non luctus et vulputate risus eros feugiat viverra risus turpis. Nascetur morbi erat cursus non.


.webp)



Un projet en coactivité agricole
Au-delà de sa dimension énergétique, le projet repose sur une logique de coactivité agricole : cinq agriculteurs poursuivent leur activité d’élevage ovin directement sous les modules photovoltaïques, tandis que l’élevage bovin est maintenu sur les parcelles voisines. Cette complémentarité entre production d’énergie renouvelable et activité agricole permet de préserver la vocation des terres, sans artificialisation des sols, tout en contribuant à la pérennité des exploitations locales.
Sur ce projet, SIREOS intervient en tant qu’EPC, de la construction à la mise en service de la centrale, et assure également son exploitation-maintenance pendant les deux premières années suivant sa réception.

De l'étude à la mise en service
Préparation et sécurisation du chantier

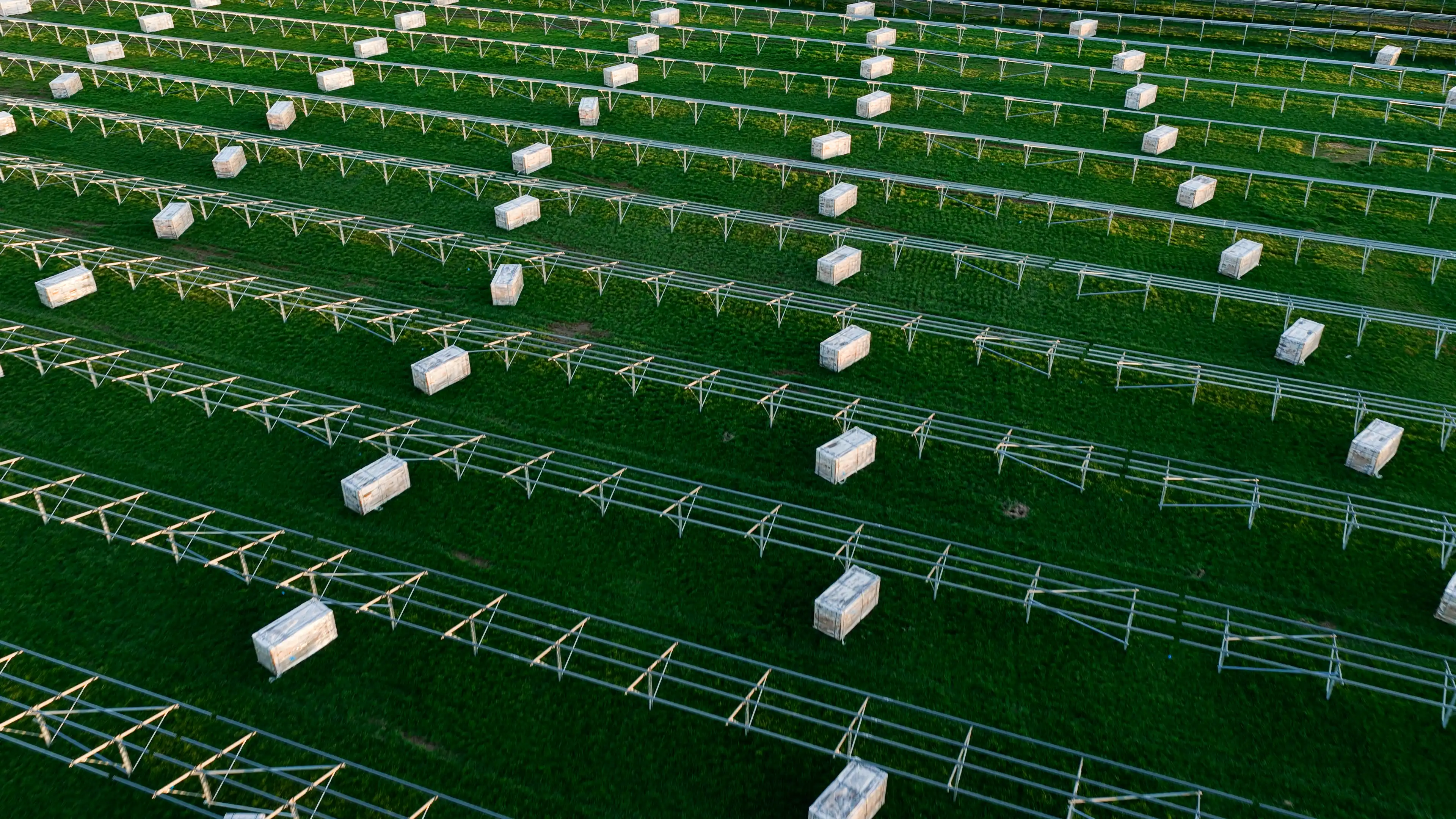

La première phase a consisté à préparer et sécuriser le site : création des accès, réalisation des pistes de circulation et pose des clôtures. En parallèle, plus de 20 km de tranchées ont été réalisés afin d’acheminer les réseaux électriques entre les différents équipements de la centrale.

Fondations et structures photovoltaïques

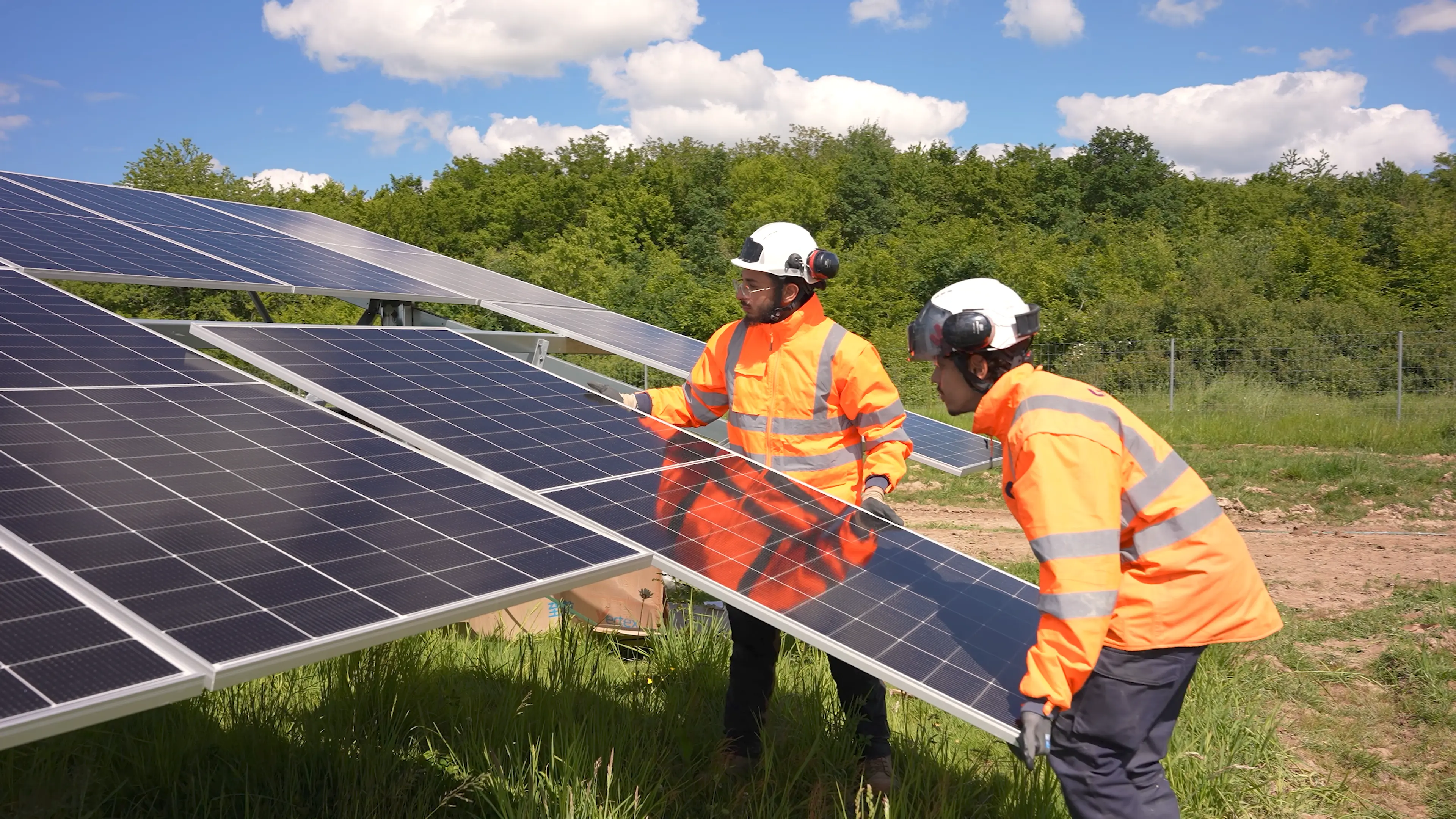

Les structures photovoltaïques ont été installées sur des pieux battus, constituant les fondations de la centrale. Les équipes ont ensuite procédé au montage des structures et à la pose des 226 000 modules photovoltaïques.

Raccordements électriques
Le raccordement des équipements a représenté un volet majeur du chantier. Les 226 000 modules sont reliés aux 349 onduleurs par plus de 1 000 km de câbles en courant continu. Les onduleurs sont ensuite raccordés aux 14 postes de transformation 33 kV via plus de 50 km de câbles en courant alternatif basse tension. Enfin, les 14 postes sont reliés à la sous-station HTB par plus de 20 km de câbles en courant alternatif haute tension.

Contrôle, mise en service et exploitation
La dernière phase impliquait l’installation des capteurs et automates, les essais et contrôles des équipements. Aujourd'hui, les équipes Sireos assurent les opérations de mise sous tension et de mise en service de la centrale. À l’issue de la construction, Sireos assurera également l’exploitation-maintenance du site pendant les deux premières années suivant sa réception.
